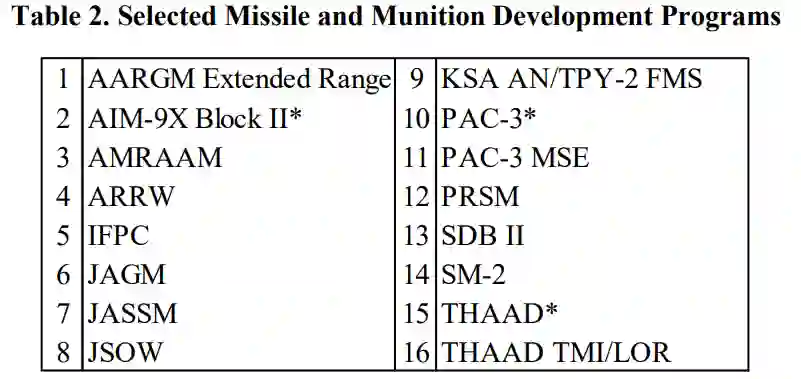

精确的成本与进度估算对于维持军方技术及作战优势、确保资源有效分配以及先进防御系统及时开发至关重要。本研究考察了导弹与弹药采办项目中用于时间分布非重复性研究、开发、测试与评估支出的S型曲线模型。本研究利用来自21个导弹与弹药开发项目的数据,评估了常用的“60/40规则”的准确性,该规则假设在进度完成50%时已发生60%的支出。
研究首先评估了导弹与弹药项目对“60/40规则”的遵循程度。结果表明,面对空导弹项目似乎偏离此规则,其在进度完成50%时的支出超过了60%。相比之下,“60/40规则”似乎高估了对空与对地弹药的支出。接着,本研究利用线性回归为瑞利分布、威布尔分布和贝塔分布开发了参数调整,以更好地模拟特定类别项目的支出模式。研究结果表明,威布尔分布在平均绝对百分比误差方面优于瑞利分布和贝塔分布,突显了其更高的准确性。
通过完善支出分布模型,本研究提高了成本估算的可靠性,有助于改进项目预算编制并降低财务风险。研究结果增强了国防部有效开发和部署导弹与弹药系统的能力,从而支持国家安全目标。未来研究在可能的情况下,应利用更多数据并纳入“选定采办报告”,以提高模型精度、细化参数调整,并确保对导弹与弹药项目支出模式进行更全面的评估。
本论文分为五章。第一章包括引言、背景、问题陈述、方法与局限。第二章是文献综述,探讨了美国防部常用的时间分布方法及先前关于时间分布的研究。第三章描述了本研究所采用的方法,随后第四章呈现了研究结果与分析。最后,第五章总结了研究结果并为未来研究提供了建议。
